Energie & Management > Statistik Des Tages - Realisierungszeiträume von Strominfrastrukturen in Bayern
Quelle: E&M / Pixabay
Statistik Des Tages

Realisierungszeiträume von Strominfrastrukturen in Bayern

Ein Schaubild sagt mehr als tausend Worte: In einer aktuellen Infografik beleuchtet die Redaktion regelmäßig Zahlen aus dem energiewirtschaftlichen Bereich.

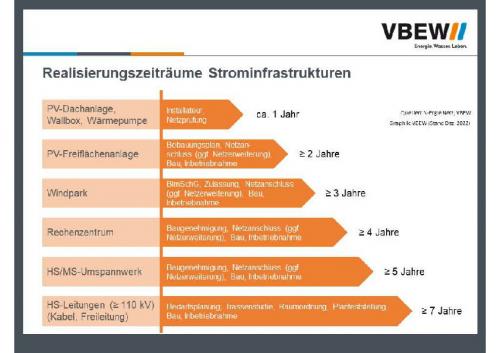

Zum Vergrößern bitte auf die Grafik klicken
Quelle: VBEW

Auch in Bayern kämpft die Energiewende mit überlangen Genehmigungsdauern. „Sieben Jahre und länger kann hierzulande die Errichtung eines neuen Umspannwerkes oder einer Hochspannungsleitung in Anspruch nehmen. Wenn wir so weitermachen, schaffen wir die Klimaneutralität 2040 nie, da die alten Anlagen schneller ihr Lebensende erreichen als wir die neuen bauen“, sagt Detlef Fischer, Hauptgeschäftsführer des Verbands der Bayerischen Energie- und Wasserwirtschaft (VBEW). Eine PV-Freiflächenanlage sei nicht unter zwei Jahren zu errichten, es könne aber auch mal 15 Jahre dauern. Bei einem Windpark seien schnell drei Jahre vorbei, bis der erste Strom fließt. Der VBEW drängt zu schnelleren Planungs- und Genehmigungsverfahren für die Errichtung der Anlagen. Fischer: "Wir können nicht mehr jede Haselmaus, jede Fledermaus und jede Ameise suchen und fragen, ob sie umgesiedelt werden möchte. Wir werden nicht umhinkommen, strikte Prioritäten setzen zu müssen. Die perfekte Energiewende ohne negative Auswirkungen auf irgendetwas gibt es leider nicht."

Donnerstag, 5.01.2023, 08:16 Uhr
Redaktion
Energie & Management > Statistik Des Tages - Realisierungszeiträume von Strominfrastrukturen in Bayern
Quelle: E&M / Pixabay
Statistik Des Tages
Realisierungszeiträume von Strominfrastrukturen in Bayern
Ein Schaubild sagt mehr als tausend Worte: In einer aktuellen Infografik beleuchtet die Redaktion regelmäßig Zahlen aus dem energiewirtschaftlichen Bereich.

Zum Vergrößern bitte auf die Grafik klicken
Quelle: VBEW

Auch in Bayern kämpft die Energiewende mit überlangen Genehmigungsdauern. „Sieben Jahre und länger kann hierzulande die Errichtung eines neuen Umspannwerkes oder einer Hochspannungsleitung in Anspruch nehmen. Wenn wir so weitermachen, schaffen wir die Klimaneutralität 2040 nie, da die alten Anlagen schneller ihr Lebensende erreichen als wir die neuen bauen“, sagt Detlef Fischer, Hauptgeschäftsführer des Verbands der Bayerischen Energie- und Wasserwirtschaft (VBEW). Eine PV-Freiflächenanlage sei nicht unter zwei Jahren zu errichten, es könne aber auch mal 15 Jahre dauern. Bei einem Windpark seien schnell drei Jahre vorbei, bis der erste Strom fließt. Der VBEW drängt zu schnelleren Planungs- und Genehmigungsverfahren für die Errichtung der Anlagen. Fischer: "Wir können nicht mehr jede Haselmaus, jede Fledermaus und jede Ameise suchen und fragen, ob sie umgesiedelt werden möchte. Wir werden nicht umhinkommen, strikte Prioritäten setzen zu müssen. Die perfekte Energiewende ohne negative Auswirkungen auf irgendetwas gibt es leider nicht."

Donnerstag, 5.01.2023, 08:16 Uhr
Redaktion

Haben Sie Interesse an Content oder Mehrfachzugängen für Ihr Unternehmen?

Sprechen Sie uns an, wenn Sie Fragen zur Nutzung von E&M-Inhalten oder den verschiedenen Abonnement-Paketen haben.
Das E&M-Vertriebsteam freut sich unter Tel. 08152 / 93 11-77 oder unter vertrieb@energie-und-management.de über Ihre Anfrage.
